欢迎进入 - 惠至博官方网站!     专业--让环境更美好,让绿水青山成就金山银山

你的位置: 首页 > 新闻中心 > 行业新闻

雨水收集系统施工方案和流程产品详情

2020-07-13

  海绵城市建设的重要体现方式之一:雨水收集系统施工方案,雨水收集利用系统需要科学、严谨的施工,才能体现其积极的作用。小编为您介绍雨水收集利用系统工艺流程标准如下。

雨水收集系统施工方案和流程产品详情

  雨水收集利用系统工艺流程标准如下:

  1、施工前准备

  1)编制施工方案,进行施工技术交底;

  2)测量人员根据施工图纸放线。

  2、基坑开挖

  1)应根据工程地质、水文地质、周边环境编制基坑土方开挖、支护、降水施工方案,雨水收集系统施工方案开挖深度超过5m(含5m)或开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程施工方案应组织专家论证。

  2)地基承载力应符合设计要求。

  3)基础表面应平整光滑,高程误差值控制在±20mm。

  3、复合土工膜敷设

  1)塑料储水模块外侧包裹防渗土工布(两布一膜),布为无纺布(机织塑料编织布),重量不得低于100g/m2;膜为PE膜,其厚度不得小于1mm,重量不得低于400g/m2。

  2)防渗土工布施工工艺:铺设、剪裁→对正、搭齐→压布定型→擦拭尘土→焊接试验→焊接→检测→修补→复检验收。

  3)防渗土工布搭接宽度应大于500mm,采用双道焊缝接缝方式,以提供多重保护,可以在焊层之间充气测试焊接效果。焊接后,应及时对焊缝焊接质量进行检测。

  4)铺设土工布时,雨水收集系统施工方案应从最低部位开始向高位延伸。不要拉得过紧,应留足够余幅(大约1.5%),以备局部下沉拉伸。

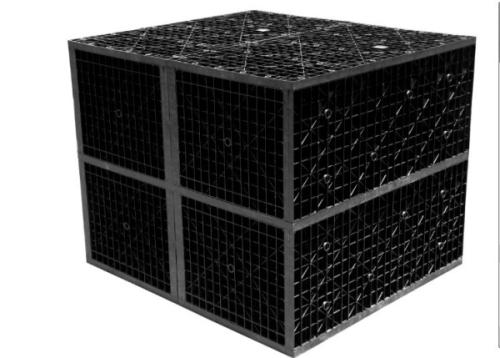

  4、塑料模块组合水池安装

  1)塑料模块单体安装时排列整齐,便于同层和上下层之间固定连接,按施工图纸要求雨水收集池长宽高尺寸安装塑料模块数量。

  2)同层储水模块之间用塑料模块横向固定卡连接,每个模块长边一侧使用的固定卡不少于2只,短边一侧使用的固定卡不少于1只。

  3)上下层储水模块之间用塑料模块纵向固定杆连接,每座模块单体上下层之间的固定杆不少于2只。

  4)储水模块在连接过程中,要尽量避免垂直连接,先铺设第一层,然后再逐层往上铺设。

  雨水是一种天然的水资源,想要利用起来并不是那么简单。关于雨水收集利用的历史渊源由来已久,但是具体的利用手段却随着社会环境的变化不断改变,我们在享受着大自然的赠与时,也要学会如何与自然和谐相处,这是人类生存的基本法则。 一组海绵城市试点建设效果数据并不能说明海绵城市建设成与败,但却能说明海绵城市建设还有很长一段路要走。
